第 10 问
企业启动 AI 转型前,真正应该评估哪些准备度?
很多企业做 AI 成熟度评估,最后会拿到一张六边形雷达图:战略多少分、数据多少分、人才多少分、技术多少分。
图很漂亮,下一步依然不知道该做什么。
因为“企业整体成熟不成熟”这个问题太大了。客服知识库缺的可能是制度版本,合同审核缺的可能是标准答案,设备控制缺的则是安全联锁。把这些差异压成一个总分,反而会掩盖真正的阻断项。
准备度评估应该围绕一个真实场景展开。企业不需要六项全优,只需要先补齐会让当前项目失败的关键条件。
先选场景,再谈准备度
不要从“我们公司的 AI 能力有几分”开始。先选一个候选任务,把它写成一条完整业务链:谁在什么情况下发起,需要哪些输入,AI 产生什么结果,谁审核,最后进入哪个系统。
场景写清以后,再检查六项准备度。
维度 最低要回答的问题 常见阻断项
业务 解决什么问题,谁对结果负责 只有功能想法,没有业务负责人
人员 谁给标准,谁复核,谁接管 专家愿意提需求,却没时间参与评测
数据 从哪里来,是否可用、可追溯 资料冲突、字段缺失、权限不清
技术 怎样接系统,怎样记录状态 只能演示,无法写回或恢复
治理 哪些错误不能接受,何时停 高风险动作没有人工批准和回滚
管理 预算、时间、跨部门资源谁来协调 人人支持,没人愿意调整原有优先级
六项准备度里,有三类条件

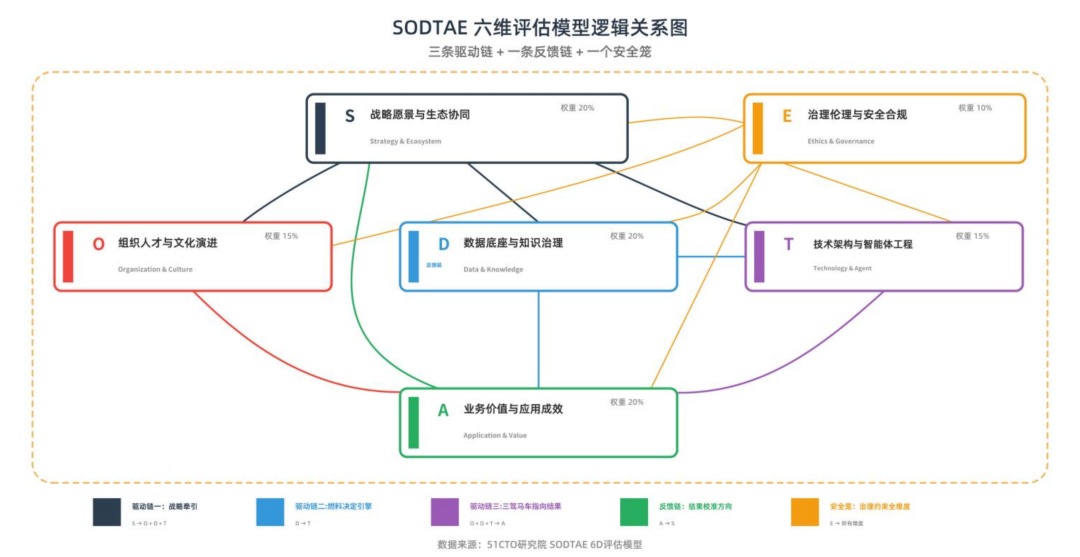

图 1 SODTAE 六维评估模型
第一类是上线前必须具备的底线。例如数据使用合法、用户身份可信、高风险动作有明确权限。这些条件不能用“先试起来”绕过去。
第二类是试点期可以人工补位的条件。例如暂时手工导入一批数据、由专家集中复核、用隔离环境替代正式集成。它们可以帮助验证价值,但必须如实计入成本。
第三类是验证后再建设的能力。例如统一平台、跨部门知识体系和规模化运营。第一个场景还没证明价值时,没必要先搭一套大而全的底座。
这三类一分,成熟度评估才能从打分变成决策。
真正的输出是一张行动表
每个缺口只写四件事:它会不会阻断当前试点;试点期能否临时处理;谁负责补齐;最晚什么时间确认。
例如,知识库已经能检索制度,但新旧版本没有负责人。这个缺口会直接影响答案可信度,不能交给技术团队猜。业务部门需要先确定知识所有者,再决定是否继续扩大。
又比如,系统暂时不能自动写回工单。只要试点目标是验证建议质量,人工写回可以暂时接受;评估时把这部分人工成本记下来即可。
什么情况下可以开始?
满足三个条件,就可以进入受控试点:问题和验收已经说清;关键风险有边界和接管;完成验证所需的人、数据与时间已经到位。
其余条件可以跟着真实反馈逐步建设。继续等待“全面成熟”,项目可能永远没有开始的一天。
成熟度没有统一及格线。准备度评估的价值,是让企业知道当前场景缺什么、谁来补、缺到什么程度就不该启动。
本问行动:准备启动项目时,可以直接拿文中的六项表开一次会:会议结束前,只确认阻断项和负责人。
